乌兹别克斯坦苏坎达亚余热锅炉项目

2025.11.29

浏览:285

来源:盛大物流

关键词:余热锅炉,蒸汽轮机

  乌兹别克斯坦苏坎达亚项目,作为一项宏大的单体联合循环电站建设工程,傲立于乌兹别克斯坦南部苏尔汗河州铁尔梅兹市以北12公里处的广袤土地上。该项目精心配置了两台高性能的9000HL燃气轮机,辅以两台余热锅炉、一台蒸汽轮机、一套高效风冷式凝汽器,以及关键的500kV/220kV升压站设施,整体净输出功率高达约1600兆瓦,预示着其将在2027年正式步入商业运行的辉煌阶段。作为采用先进燃气发电技术的典范,该项目致力于最大化能源利用效率,积极响应减少碳排放与环境污染的全球号召,无疑是乌兹别克斯坦解决电力短缺问题、推动能源转型进程中的一座重要里程碑。

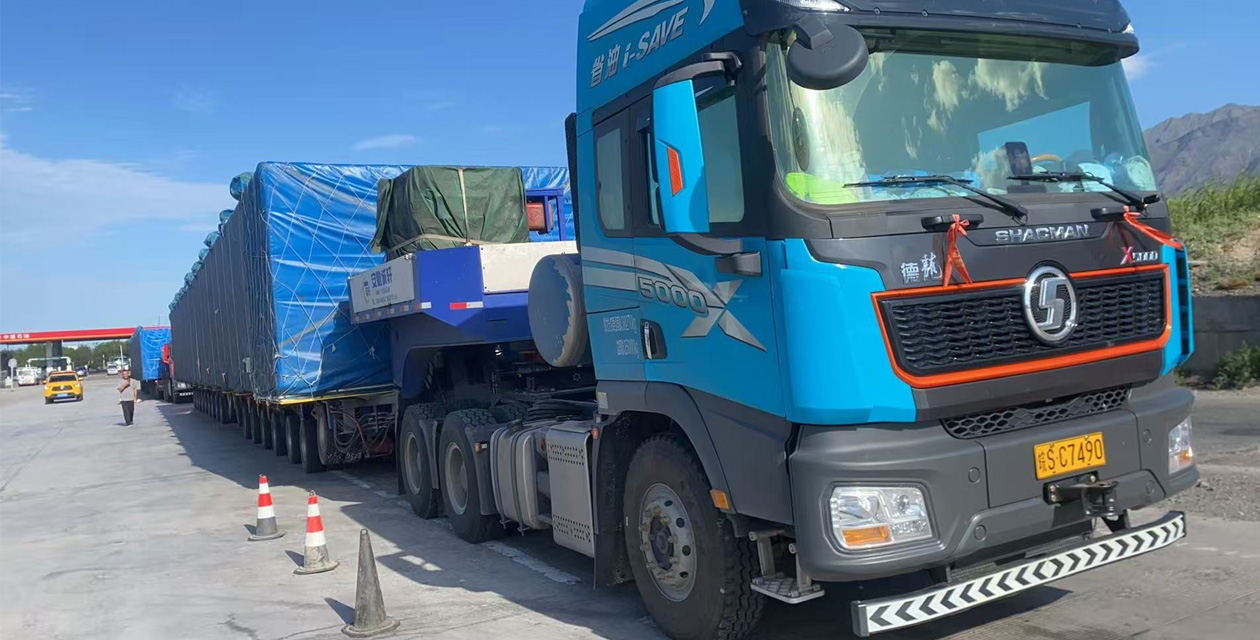

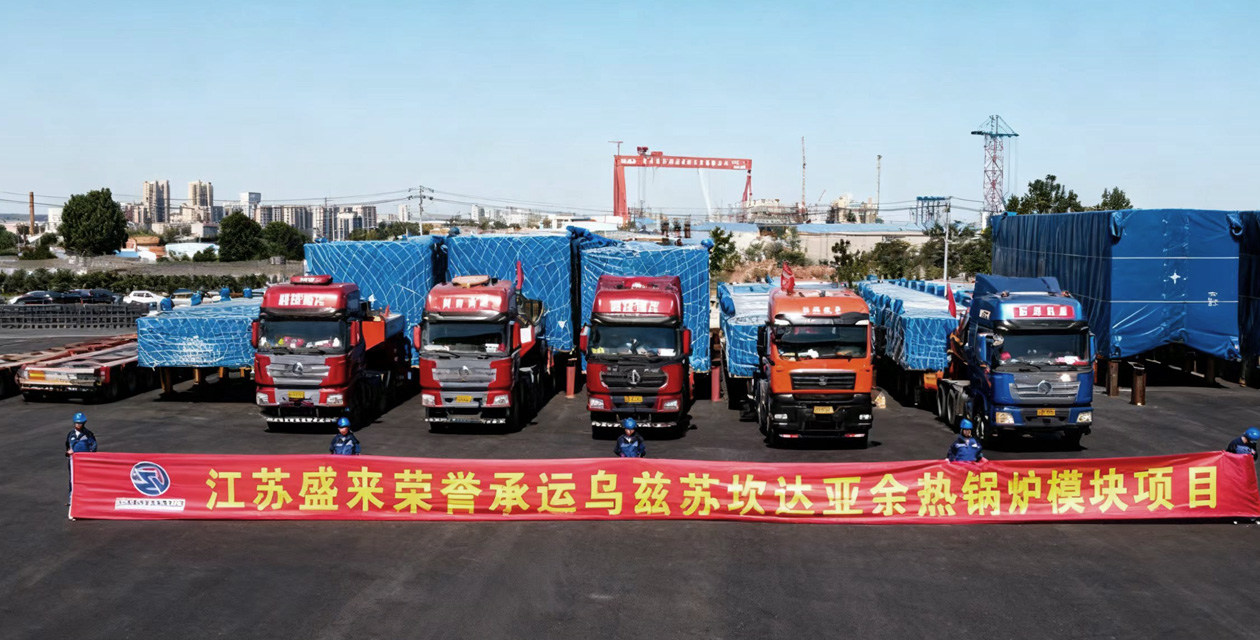

  本次运输任务艰巨而细致,共涉及24块大型模块的安全转移。为确保运输效率与安全性,项目团队精心规划,决定每批次集中发运6个模块。首批模块已于2025年6月6日至6月17日期间率先交付;紧接着,第二批次于6月29日至7月12日接力推进;第三批次则紧随其后,在7月20日至8月5日之间稳步落地,第四批次则于8月20日至9月7日圆满收官。鉴于这些模块具有超长、超宽、超重等显著特点,运输过程中需倍加谨慎。项目团队专门配备了专业护送人员,全程监控运输进程,每日细致报备司机的行驶情况、车辆照片及实时定位,确保行车速度严格控制在安全范围内的50km/h以下,并严格执行夜间禁行规定,以保障司机拥有良好的精神状态。司机们需时刻保持高度警觉,精心规划路线,巧妙避开坑洼路面,以防货物因颠簸而受损。在装卸环节,团队更是严格遵循既定的流程和规范,确保每一块模块都能合理装载、加固牢靠、安全高效地装卸到位。

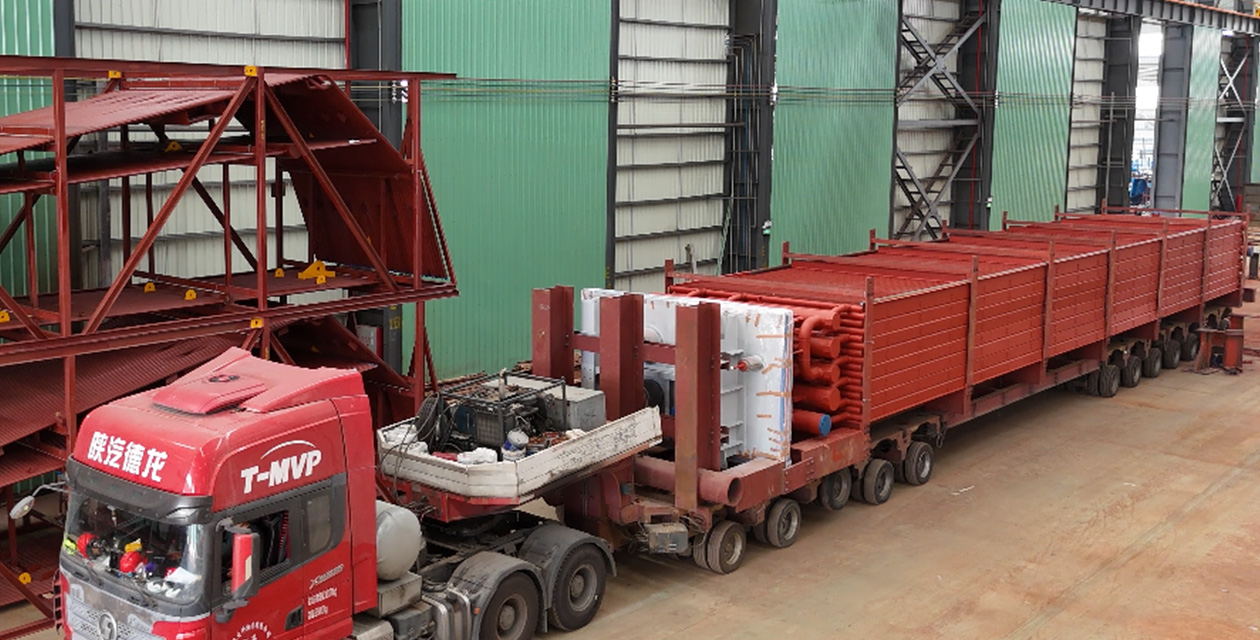

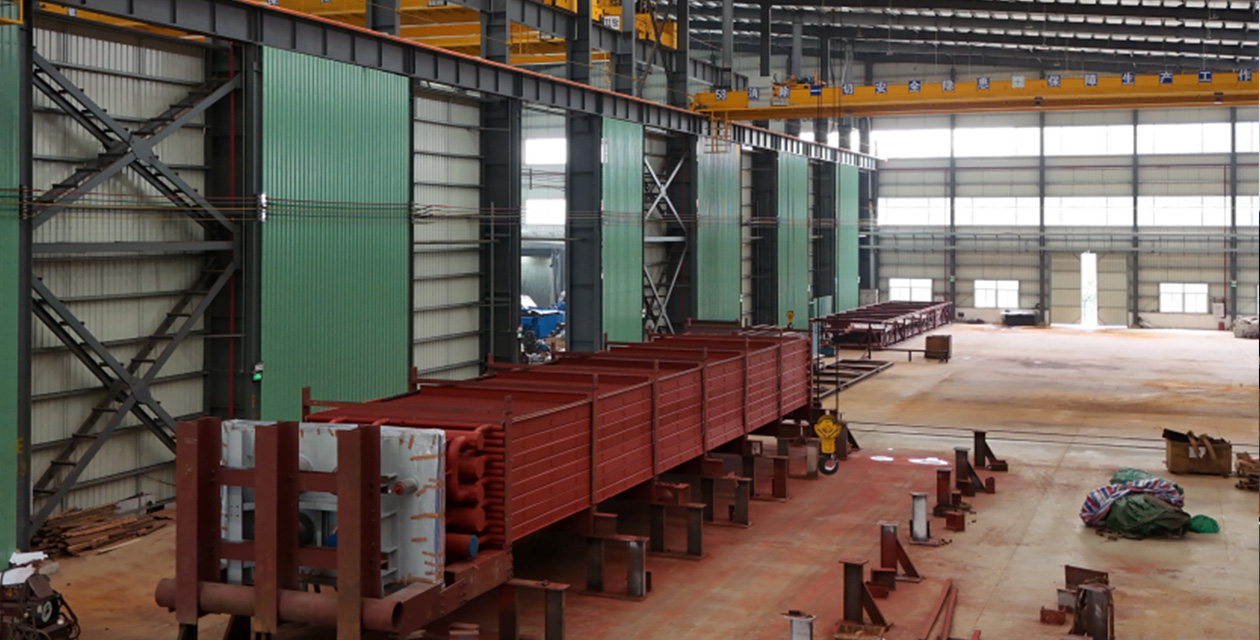

  设备名称:两台高性能燃气轮机、两台余热锅炉、一台蒸汽轮机、一套高效风冷式凝汽器

  运输流程:
  每批次集中发运6个模块,共四批次
  首批模块:2025 年 6 月 06 日 — 6 月 17 日   率先交付
  第二批次:2025 年 6 月 29 日 — 7 月 12 日   接力推进
  第三批次:2025 年 7 月 20 日 — 8 月 05 日   稳步落地
  第四批次:2025 年 8 月 20 日 — 9 月 07 日   圆满收官

  
